如实香料土建工程
开工日期:2020-09-29
华盛兴邦承接如实香料项目厂房设计,土建工程,厂房建设项目。建厂找华盛兴邦
项目目的:技改工程后实现产能提高,产品品质提升,增效降耗,努力做到“食品安全应源头做起”,使公司综合竞争能力得到显著提升,更好的创造企业效益和社会效益。
工程进度

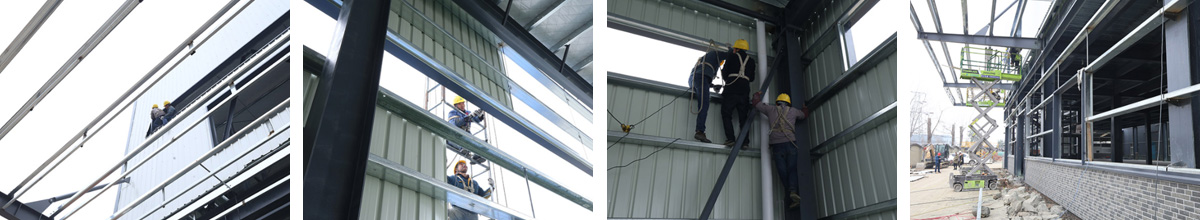

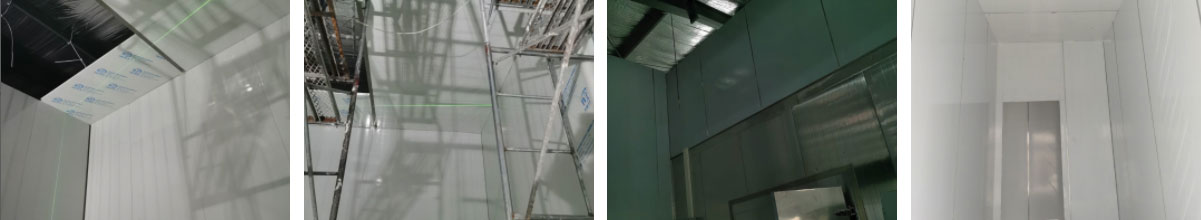

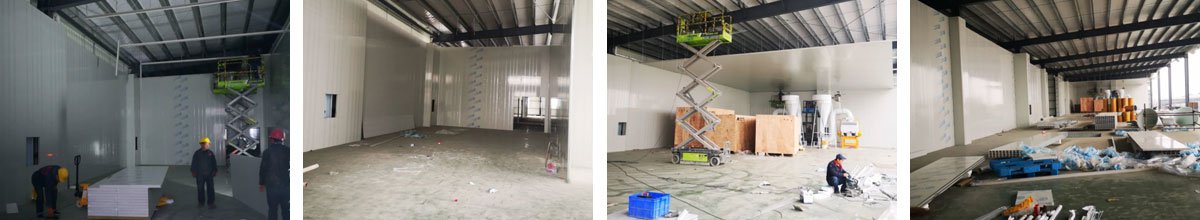

2021-01-29 彩钢板施工、吊顶施工

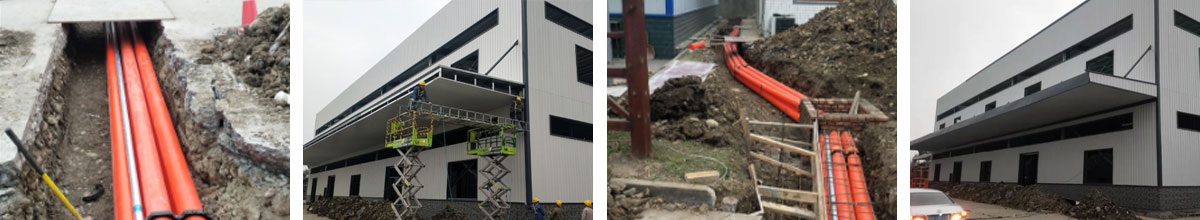

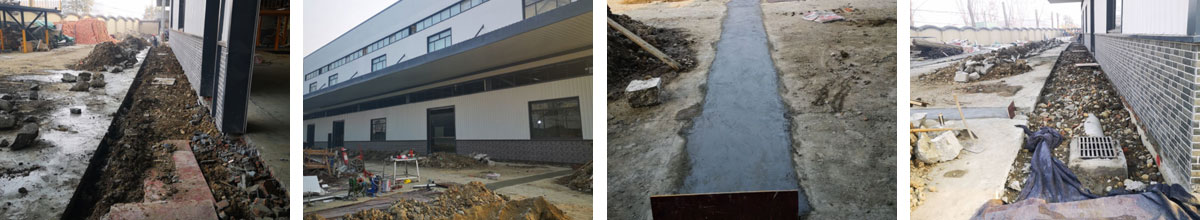

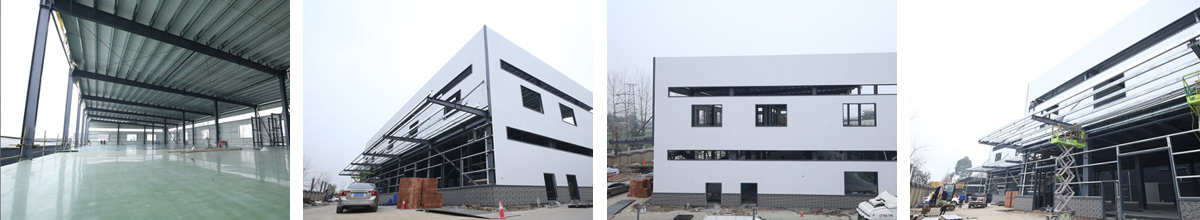

2021-01-14

2021-01-09 1.消防安装完成40%;2.室外总平完成50%

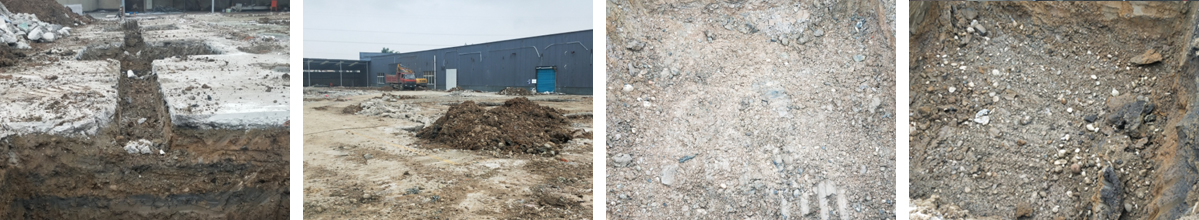

2021-01-04 1.外墙工程完成100%;2.一楼固化完成80%;4.消防安装完成10%;5.室外总平完成20%;6.一楼雨棚完成90%

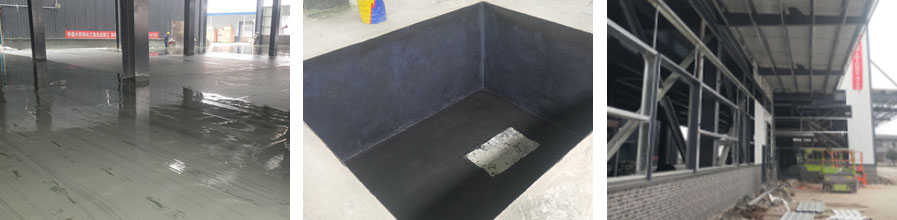

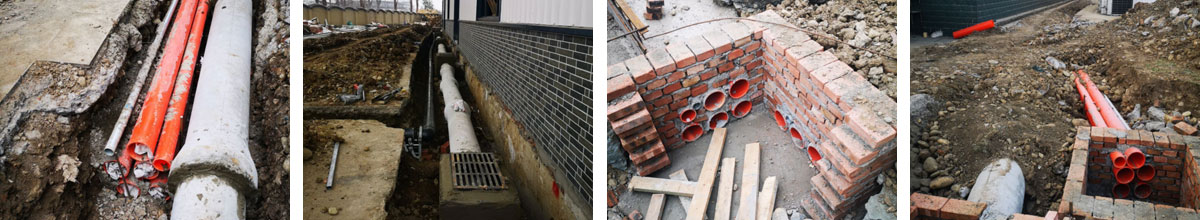

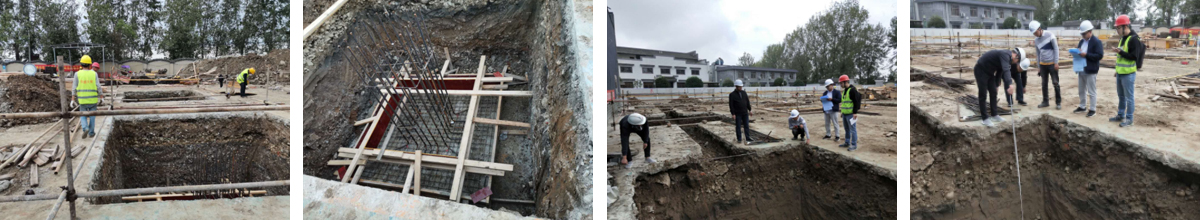

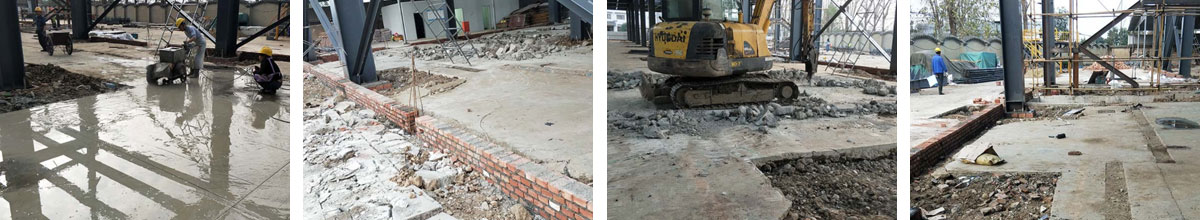

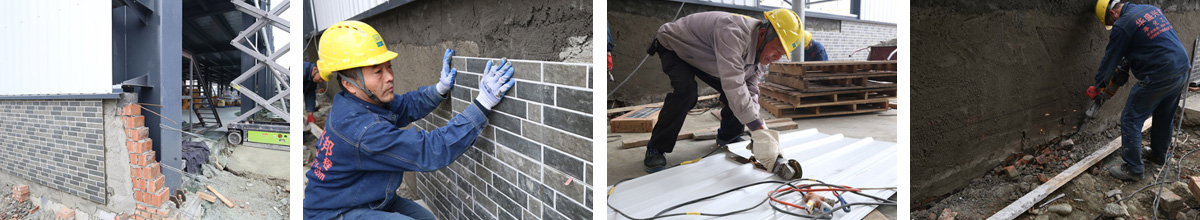

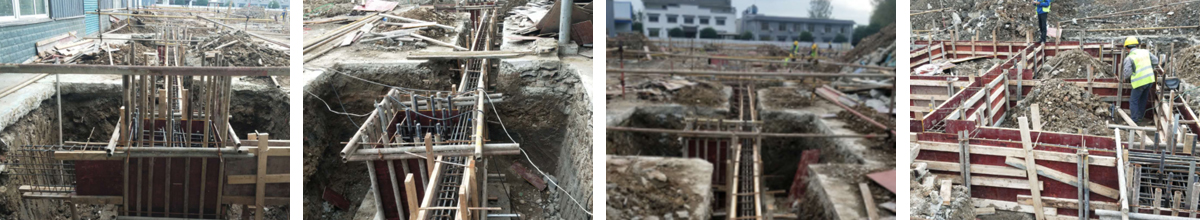

2020-12-31 1.外墙工程完成90%;2.一楼固化完成40%;3.一楼基坑防水完成;4.电缆沟开挖破碎完成70%,5.墙体贴砖,二楼外墙施工

2020-12-27

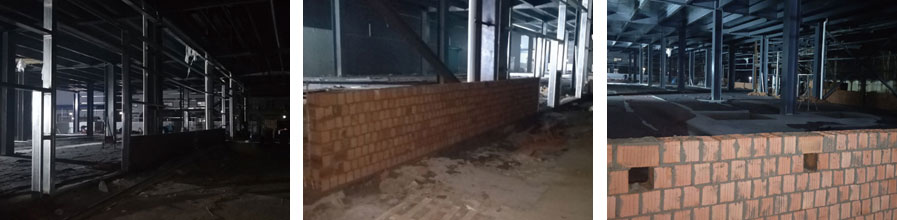

2020-12-20 1.钢构墙面工程完成40%;2.砖墙砌筑完成60%

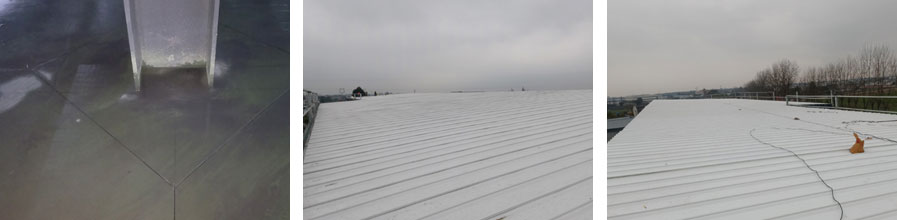

2020-12-17 1.屋面工程完成100%;2.地坪切缝完成100%

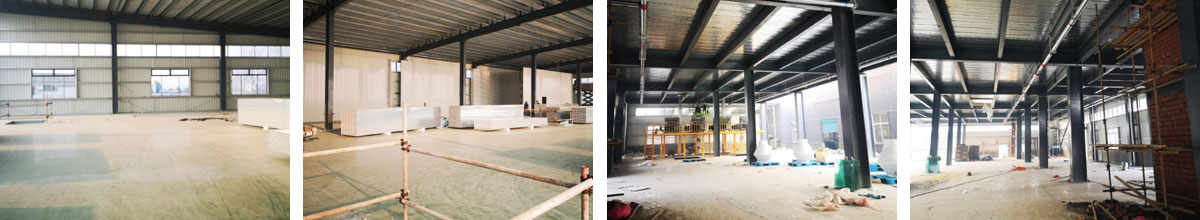

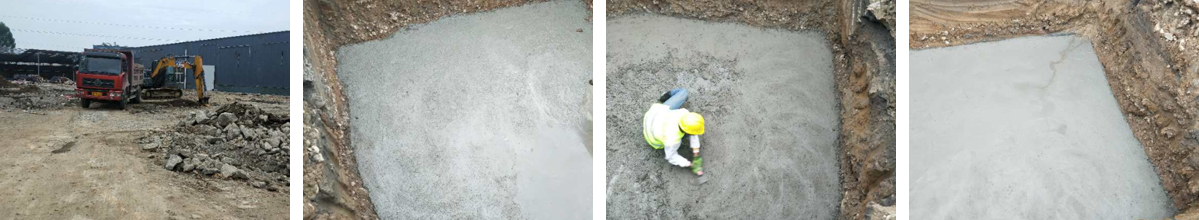

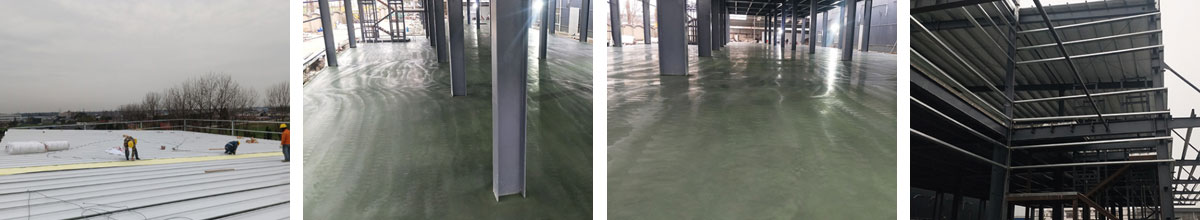

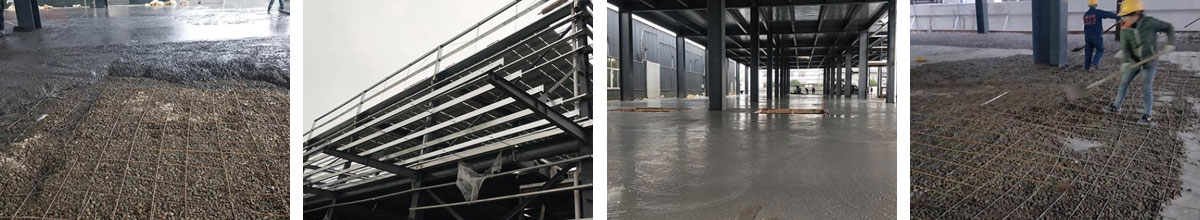

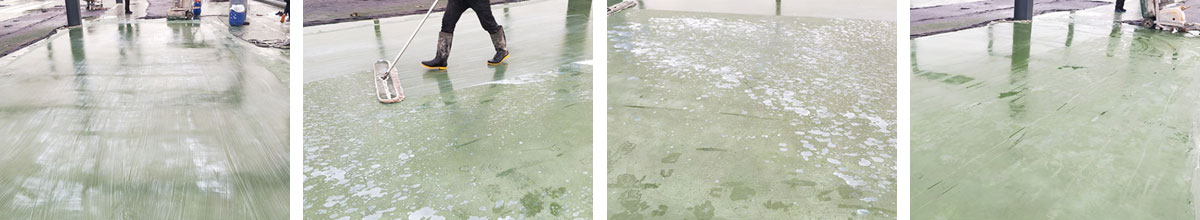

2020-12-15 1.屋面工程完成80%;2.地坪工程完成100%;3.设备基础完成100%

2020-12-13 1.屋面工程完成50%;2.地坪工程完成80%

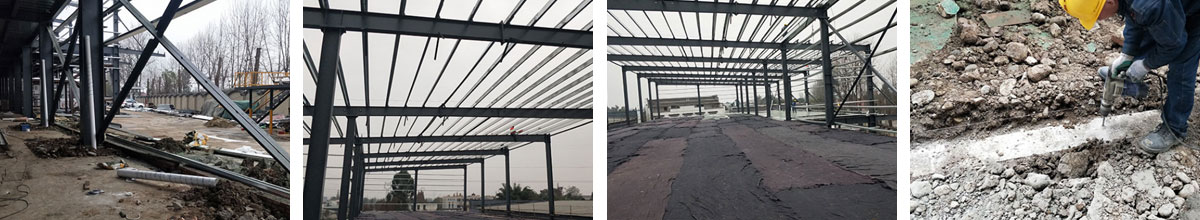

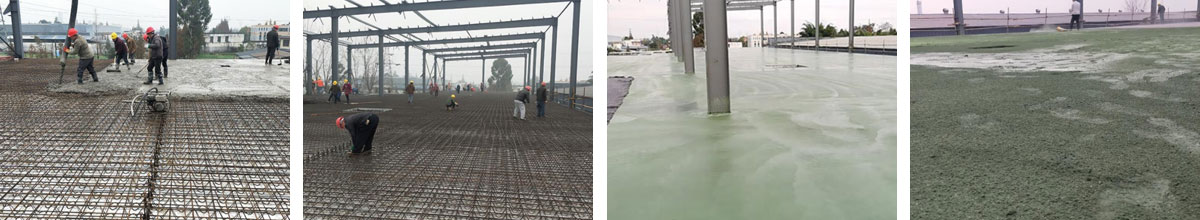

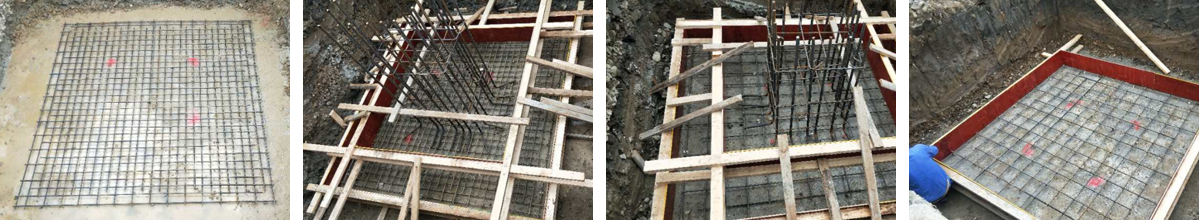

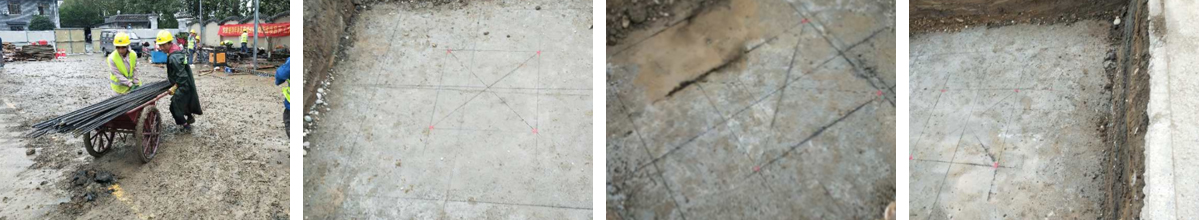

2020-12-09 1.设备基础完成100%;2.落水管预埋完成100%;3.屋面夹层完成30%;4.屋面檩条安装完成100%;5.地坪钢筋安装完成100%;6.低洼处铺石子完成;7.地坪固化完成

2020-12-06 1.墙檩条安装完成90%;2.落水管预埋完成40%;3.覆盖地坪养护完成100%;4.屋面檩条安装完成5%

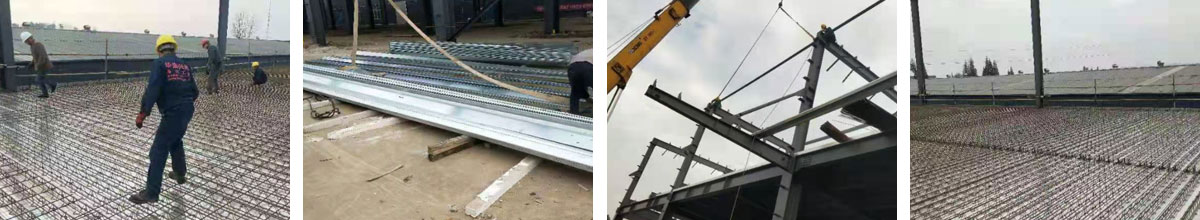

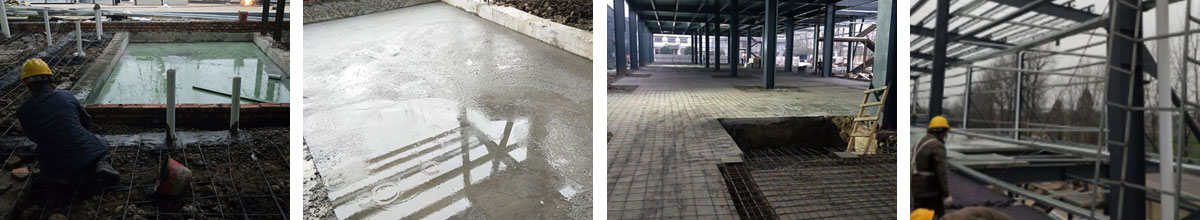

2020-12-01 1.二层楼板混凝土完成100%;2.楼板钢筋绑扎完成100%;3.墙檩条安装完成20%;4.二楼水电预埋完成100%;5.二楼金刚砂完成30%;6金刚砂地坪施工

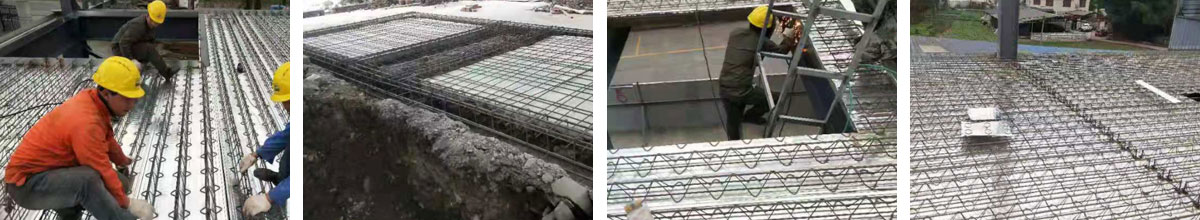

2020-11-29 1.屋架刷漆及螺栓终拧完成100%;2.楼板钢筋绑扎完成30%;3.次钢构安装完成60%

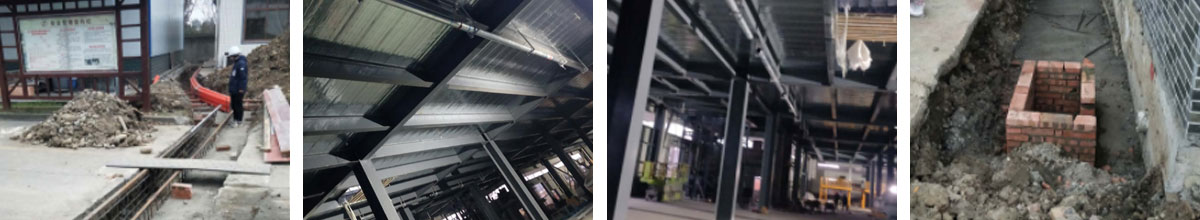

2020-11-25 1.楼承板安装完成30%;2.柱间支撑完成70%;3.柱脚灌浆完成100%;4.钢楼梯完成45%

2020-11-20 1.楼承板安装完成30%;2.柱间支撑完成70%;3.柱脚灌浆完成100%;4.钢楼梯完成45%

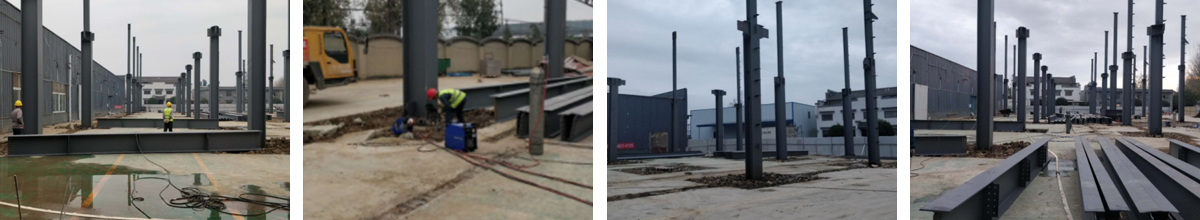

2020-11-17 1.螺栓终拧完成100%;2.节点焊接完成100%;3.柱间支撑完成20%;4.钢楼梯完成25%;5.楼承板进场

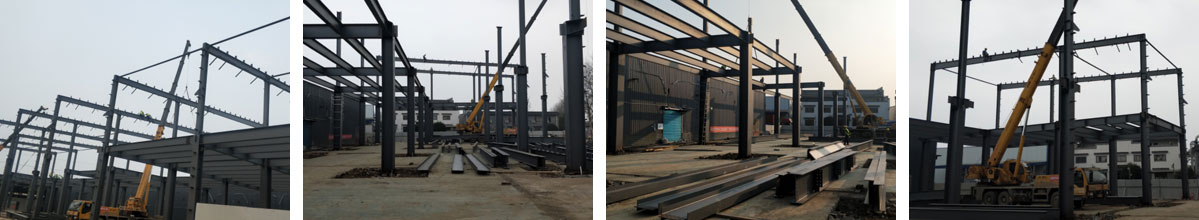

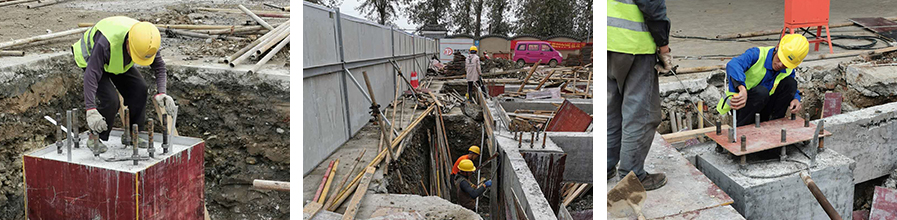

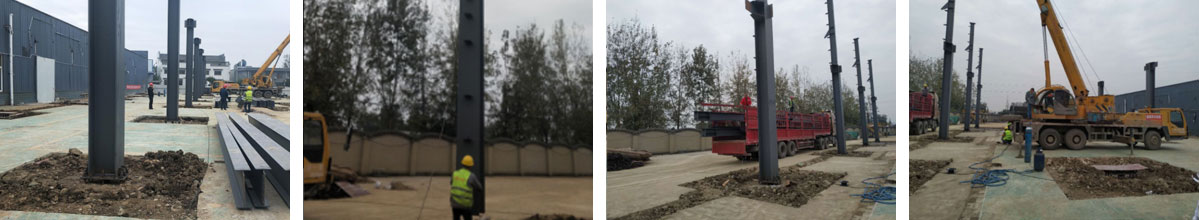

2020-11-12 1、钢柱安装

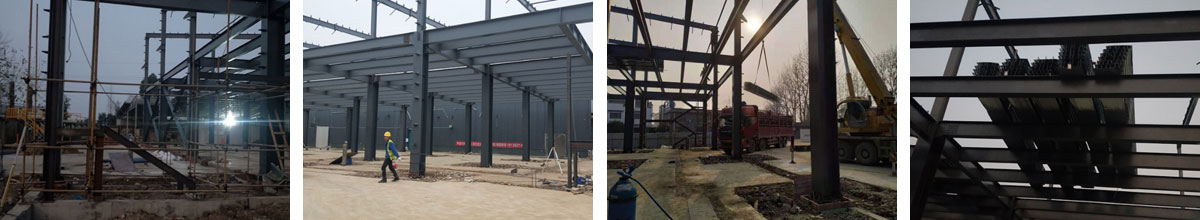

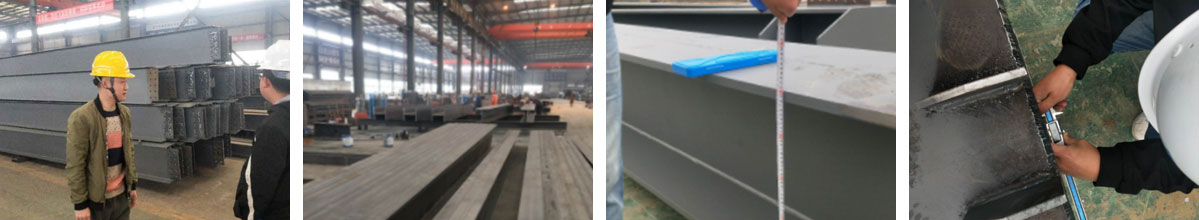

2020-11-04 1、钢柱安装完成95%

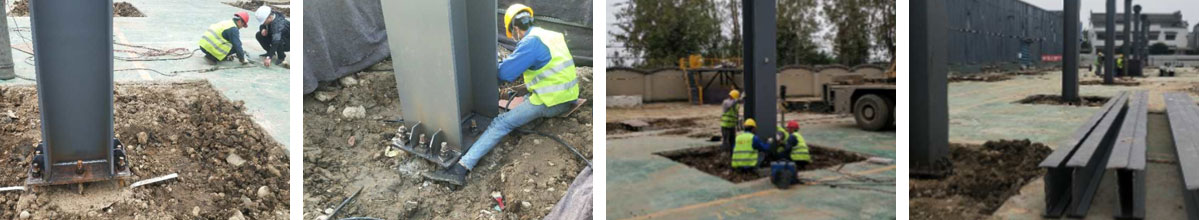

2020-11-02 1、钢柱安装完成55%

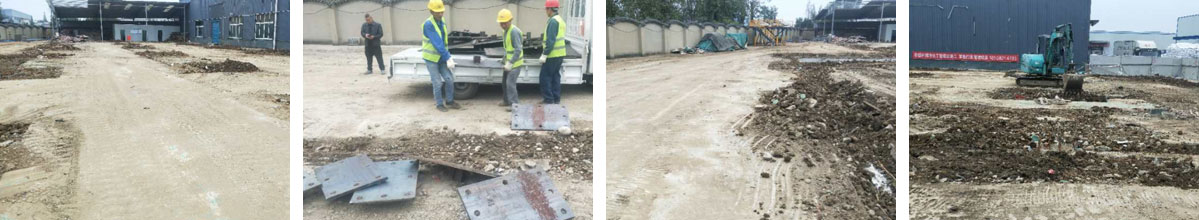

2020-10-30 1、钢结构材料入场 2、钢柱安装完成20%
